कैलाली कञ्चनपुरमा पर्ने हुलाकी राजमार्गको निर्माण कार्य अन्तिम चरणमा

बाँकी काम यसै आर्थिक वर्षमा सक्ने लक्ष्य

4.04k
Shares

धनगढी

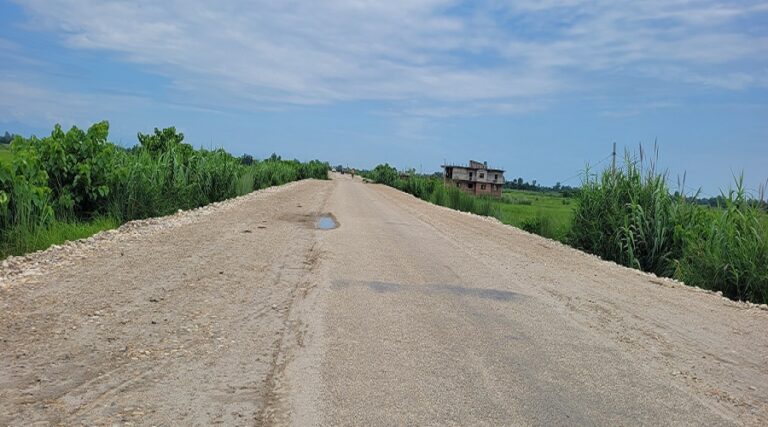

राष्ट्रिय गौरबको योजनाको रुपमा रहेको  कैलाली कञ्चनपुर जिल्लामा पर्ने करिब १२८ किलोमिटर हुलाकी राजमार्गको निर्माण कार्य अन्तिम चरणमा पुगेको छ । हुलाकी सडक योजना कार्यालय धनगढीले दिएको जानकारी अनुसार हुलाकी राजमार्गको हालसम्म करिब ८३ प्रतिशत निर्माण कार्य सम्पन्न भएको छ । बाँकी १७ प्रतिशत काम यसै आर्थिक वर्षमा सक्ने लक्ष्य राखेको हुलाकी सडक योजना कार्यालय धनगढीका सूचना अधिकारी गणेश बुढाले जानकारी दिए ।

उक्त सडकको निर्माण कार्य आर्थिक वर्ष २०७३-२०७४ देखि कञ्चनपुर जिल्लाबाट सुरु गरिएको थियो । कैलाली र कञ्चनपुर जिल्ला अन्तरगत रहेको उक्त हुलाकी सडकलाई दुई भागमा विभाजन गरेर काम सुरु गरिएको थियो । कैलाली जिल्लामा ६६ किलोमिटर र कञ्चनपुर जिल्लामा ६२ किलोमिटर गरि जम्मा १२८ किलोमिटर लामो हुलाकी राजमार्गको निर्माण शुभारम्भ एको थियो । कैलाली जिल्लातर्फको काम भने आर्थिक वर्ष २०७६÷०७७ देखि सुरु गरिएको थियो ।

कैलाली कञ्चनपुरमा पर्ने १२८ किलोमिटर हुलाकी राजमार्ग निर्माणका लागि नेपाल सरकारले २ अर्ब ५४ करोड ८८ लाख ३२ हजार ०७४ रुपैंयामा विभिन्न निर्माण कम्पनीसंग ठेक्का सम्झौता गरेको थियो ।

ठेक्का सम्झौता अनुसार निर्माण कार्य सम्पन्न नभएपछि सरकारले विभिन्न समयमा निर्माण कम्पनीलाई म्याद थप गर्दै  कार्य अघि बढाएको थियो । यस राजमार्गको निर्माण सम्पन्नका लागि अन्तिम पटक आर्थिक वर्ष २०८२ चैत ३० गते सम्मलाई म्याद थप गरेको छ । कैलालीको कान्द्रादेखि सत्ती सम्मको हुलाकी सडक निर्माणकालागि यसै आर्थिक वर्षको चैत ३० गते सम्मको म्याद थपेको हो । कैलाली जिल्ला अन्तरगतको ६६  किलोमिटर मध्ये १० किलो मिटर मात्र बाँकी रहेको छ । ६६ किलोमिटरलाई पनि चार भागमा विभाजन गरेर काम गरेको सूचना अधिकारी बुढाले जानकारी दिए ।

धनगढीको क्याम्पस चौकदेखि बेली पुलसम्म, बेली पुलदेखि फुलवारी पच्चिसघरसम्म, बसन्ताको जंगलदेखि लालबोझीको कान्द्रा पुलसम्मको निर्माण सम्पन्न भई हस्तान्त्रणको तयारीमा रहेको छ । फुलवारी देखि बसन्ता जंगलसम्मको ७८ प्रतिशत र कान्द्रादेखि सत्ति सम्मको ४० प्रतिशत काम भएको छ । बाँकी निर्माणको काम यसै आर्थिक वर्षमा सक्ने लक्ष्य राखिएको छ । धनगढीदेखि कान्द्रा सम्मको काम स्वच्छन्द जोशी जेभिले गरेको छ भने कान्द्रादेखि सत्ती सम्म कालिका जोशी जेभिले गरिरहेको छ । वर्षातका कारण निर्माणको काम प्रभावित भएका र वर्षात रोकिनेवित्तिकै निर्माणको कामले गति लिने निर्माण कम्पनीले जनाएकाछन् ।

यस्तै कञ्चनपुर जिल्ला तर्फ निर्माण भएको हुलाकी राजमार्गको काम पनि अघि बढेको छ जिल्लाको डोकेबजार देखि बेलौरी सम्मको निर्माण कार्य सम्पन्न भइसकेको छ । यो सडक हस्तान्त्रणको तयारीमा छ । शर्मा राजेन्द्र जेभिले निर्माण गरेको थियो । बेलौरी देखि बेलडाँडी सम्मको २० किलो मिटर सकडको करिब ८२ प्रतिशत काम सकिएको हुलाकी सडक योजनाका धनगढीका इन्जिनियर प्रमोद चौधरीले जानकारी दिए ।  २०८२ कार्ति २५ गते सम्मकोलागि म्याद थप गरिएको छ । हुलाकी सडकको सो क्षेत्रको निर्माण काठमाण्डौको बाबा हंश सिद्धिशाही जेभिले गरिरहेको छ । बेलडाँडीदेखि दैजी सम्मको २२ किलोमिटर सडक निर्माणको काम भइरहेको छ । यस अन्तरगतको १३ किलोमिटर सडक निर्माण भइसकेको छ भन बाँकी ९ किलोमिटर सडकको निर्माण कार्य जारी छ । उक्त सडकको निर्माण शर्मा राजेन्द्र जेभिले गरिरहेको छ ।

हुलाकी सडक निर्माण सम्पन्न भएपछि कैलाली कञ्चनपुरका दक्षिण क्षेत्रका बासिन्दाहरुले सहजरुपमा आवत जावत गर्ने छन् । विगतमा कच्ची सडकका कारण सो क्षेत्रको जनजीवन निकै प्रभावित हुने गरेको थियो तर आजभोली कैलाली कञ्चनपुरको दक्षिण क्षेत्रका जनताले निकै राहत महसुस गरेको कञ्चनपुरको बेलौरीका यज्ञ कँडेलले बताए । हुलाकी राजमार्गको लम्बाई पूर्व झापाको काकरभिटादेखि कञ्चनपुरको गड्डाचौकीसम्मको करिब १७९२ किलोमिटर रहेको छ ।
